當前位置: 首頁 > 電網 > 電網人物

顏嘉:電網基建項目建管挑大梁

國家電網報發布時間:2024-05-22 16:26:31  作者:游紹斌 劉洪君

  人物名片:顏嘉,女,中共黨員,重慶電力建設公司第四業主項目部項目經理,擁有全電壓等級項目建設經歷,擔任過500千伏永川輸變電工程等的項目經理,獲國網重慶市電力公司“巾幗建功標兵”“基建重點工程建設勞動競賽先進個人”等榮譽。

  提起重慶電力建設公司第四業主項目部項目經理顏嘉,同事們都會豎起大拇指:她敢闖敢拼,似乎總有使不完的勁。顏嘉從事基建項目建管工作已經8年有余。8年來,她不斷學習,不斷積累,從初出茅廬的監理員成長為一名業務精湛的業主項目經理。

  “跑贏”時間 關鍵時刻擔重任

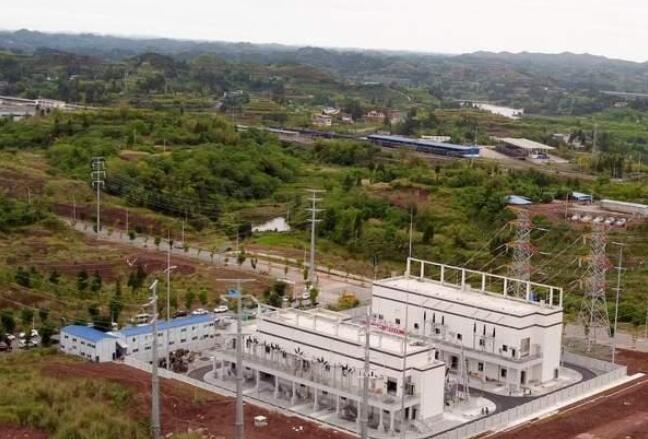

  2022年夏天,重慶出現了連晴干旱極端天氣,500千伏永川變電站新建工程現場面臨缺水難題。該工程是國網重慶電力2023年迎峰度夏重點項目500千伏永川輸變電工程的組成部分。想到還有不到3個月就是工程土建交付安裝的關鍵節點,第一次擔任業主項目經理的顏嘉頗為焦慮:除去基本生活用水外,施工現場剩下的水得優先用于混凝土養護。

  顏嘉明白,最緊急的事就是找水,只有找到了可靠的水源,土建施工才能順利推進,不能因為極端天氣影響工期。那段日子里,她不僅每天在烈日下穿行于各工地,檢查現場安全和施工質量,還不停地打電話聯系工地接水、用水事宜。

  2022年7月27日,在國網重慶電力建設部的協調下,顏嘉終于找到一家水壓滿足接入條件的水廠。她立刻安排:“馬上組織接水管,早一個小時都是贏。”當施工現場水管通上水時,顏嘉喜極而泣。

  2022年11月,因疫情防控需要,永川變電站新建工程取得全封閉施工許可。廠家供貨的電氣主設備運輸車輛被隔在了高速路口。設備如果不能按期供貨,將直接影響工程安裝進度。顏嘉一趟趟往相關部門跑,成功辦理了電氣主設備車輛運輸通行證,確保了54個廠家的130余車物資按期到場就位,為項目電氣安裝贏得了45天寶貴時間。

  奔忙一線 摸排現場抓進度

  “干就要干精彩。”顏嘉是這樣說的,更是這樣做的。

  2023年2月初,500千伏永川變電站220千伏送出工程(一期)的8條新建線路、2條增容線路進入組塔架線階段,需要在5個環環相扣的窗口期內完成施工作業。

  送出工程有二級作業風險24項、三級作業風險713項,每個關鍵節點都不能有任何閃失。任何一個環節出錯都可能影響后續施工和工程按期投運。顏嘉提出建議:“把線路工程的建設規模、推進節點、重要跨越等信息繪制在一張圖上,讓關鍵信息更加一目了然。”她的提議得到了同事們的一致認同。經過5個晝夜的反復推敲打磨,作戰圖繪制完畢,項目建設按節點推進。

  2023年5月下旬,重慶出現持續陰雨天氣,給正值架線高峰期的永川變電站220千伏送出工程(一期)帶來影響。眼看項目進度距投運計劃偏差越來越大,顏嘉每天奔走在山頭溝壑間,冒雨摸排高空作業人員的投入情況和現場施工效率,對照倒排工期計劃梳理當日進度,調整次日施工安排,確保小問題解決當天閉環、大問題當天拿出整改意見。

  “那段時間,我們幾乎每晚都要召開協調會,經常在顛簸的車?yán)?、泥濘的路上布置協調工作,大家鉚足了勁,擰成一股繩。”回憶起那段忙碌的日子,顏嘉說。

  功夫不負有心人。在顏嘉和同事的努力下,永川變電站220千伏送出工程(一期)工期壓縮在6個月內,較同類工程壓縮工期50%。

  帶隊創新 破解山區機械化施工難題

  2022年3月,國網重慶電力將500千伏永川線路工程設為全過程機械化施工示范試點,并要求在12個月內完成線路建設任務。該工程沿線65%的地形為山地,35%的地形為丘陵,機械化施工落地實施較難。顏嘉作為業主項目經理,帶領建管人員開展全過程機械化施工示范試點落地工作。

  為滿足全過程機械化施工建設管理要求,國網重慶電力還啟動“數字沙盤”輔助化手段研發應用工作。“數字沙盤”以三維數字化形式,可開展不同地形、地質條件下工程機械化施工的設計策劃、裝備管理、施工方案設計、施工組織管理。

  顏嘉在做好施工安排和協調的同時,深度參與“數字沙盤”輔助化手段研發應用。她和項目研發人員一起跑現場、查資料、做推演,牽頭開展基于“數字沙盤”線路路徑優化、單基策劃比選、施工裝備選型、施工工序模擬等前置策劃工作。

  2022年5月,“數字沙盤”輔助化手段應用成果上線運行,形成了包含“一套平臺(數字沙盤)+三端應用(實測實量工具、電腦端三維可視化工具、移動端應用)”的模式,為機械化施工實施打好基礎。

  “‘數字沙盤’輔助化手段應用上線后,機械化施工增效明顯。”顏嘉介紹,相比人工施工,500千伏永川線全線125基鐵塔單基作業效率提升240%,工期縮減40%,人力投入整體壓降60%,三級以上作業風險壓降90%。

  除了“數字沙盤”,顏嘉還牽頭開展了多項創新創效成果研發。她作為主執筆人撰寫的“提升變電站新建工程主接地網接地電阻測試一次通過率”等3項成果獲重慶市質量協會QC小組成果二等獎,參與研發的“智能安全員—深基坑作業全方位智能監控系統”獲國網重慶電力2020年青創賽銀獎。(游紹斌 劉洪君)


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
